【一帶一路新國企】2015年塔國杜尚別2號熱電廠二期工程設計圓滿收官
【一帶一路新國企】2015年塔國杜尚別2號熱電廠二期工程設計圓滿收官
文章來源:內蒙古國資委 發布時間:2019-04-12
塔吉克斯坦杜尚別2號熱電廠,是中塔務實合作的標志性項目,是兩國人民友誼的象征。內蒙古能建集團所屬內蒙古電力勘測設計院作為塔國二期項目的主體設計方,承載著中國制造走向世界的重要任務。塔國二期施工圖設計歷時9個多月,于2015年10月底圓滿收官,進一步充實了公司火電工程海外業績。

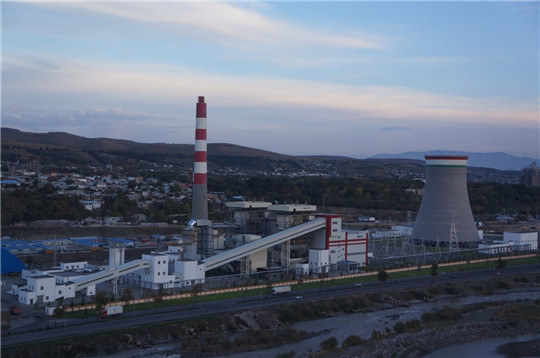

塔國杜尚別熱電廠
筑夢“一帶一路” 工程設計先行
國家《“一帶一路”愿景與行動》明確提出“推進跨境電力與輸電通道建設,積極開展區域電網升級改造合作”以及“積極推動水電、核電、風電、太陽能等清潔、可再生能源合作”。可見,“一帶一路”的實施將為我國電力行業發展帶來深刻的影響,在賦予電網建設投資新機會、開啟電力裝備海外新藍圖的同時,也將打開我國核電、風電等清潔、可再生能源產業的海外市場空間。塔國二期工程設計,是電力設計院乘著“一帶一路”東風,積極拓展海外市場的重要一步。
杜尚別2號熱電廠位于塔吉克斯坦共和國首都杜尚別市西北區三角地,一期工程已建成2×50兆瓦燃煤電廠,二期為擴建2×150兆瓦熱電聯產工程,同步建設煙氣脫硫設施,作為塔國電網電源支撐,為首都杜尚別市提供采暖熱源。該項目投資方是塔國國家電力公司,EPC總承包方為特變電工國際工程有限公司,電力設計院作為主體設計單位,負責工程各階段設計工作及現場服務。
在相關專業部室的通力配合下,塔國二期工程可行性研究設計自2014年1月16日起,歷時14天,順利完成成品出版工作;初步設計歷時40天,于2015年1月10日順利完成;施工圖設計自2015年2月14日起,陸續完成主廠房、煙囪基礎施工圖,以及土建、機務、化學、水工、除灰、輸煤、暖通、電氣一次、電氣二次、熱控專業圖紙。整個施工圖設計歷時9個月,共完成中文版施工圖630冊、中俄文版施工圖630冊。截至2015年10月30日,塔國二期設計工作圓滿收官,為建設精品工程奠定良好基礎,是公司借力“一帶一路”,大步走出國門的重大“戰果”。
重優化 創精品 打造優質工程
本著精益求精、創新務實的宗旨,設計院在工程主廠房及廠區布置、工藝系統及設備選型、廠區煤場設計等方面進行了大量設計優化工作,為打造海外優質火電工程打下堅實基礎。
主廠房布置設計方面,由于廠區地震強度為8度,主廠房需采用鋼結構。以降低成本,節能降造作為設計理念,從經濟性和技術性角度,分別對前煤倉鋼結構單框架方案、側煤倉方案、前煤倉混凝土雙框架方案進行了多方比較。在混凝土雙框架方案上,第一次提出“工藝單框架,結構雙框架”的設計理念,并成功應用于塔國二期工程初步設計,很好地解決了鋼結構成本高,混凝土單框架又不符合抗震規范的矛盾。
廠區布置方面,由于二期工程是擴建工程,原規劃全廠4×50兆瓦機組,后改為2×150兆瓦機組,若采用常規濕冷塔布置則廠區受限。經過多種方案比較,最終確定采用機力通風冷卻塔代替常規濕冷塔,既減少占地,又節約成本。同時,公司積極采用新布置格局,在滿足防護要求的前提下,充分利用好邊角地帶,盡量壓縮管線、道路、棧橋、走廊的長度和寬度;嚴格控制道路、廠區面積,并將性質相同或相近管線及管溝相鄰布置,以節約用地,最終二期2×150兆瓦機組廠區占地面積僅為7.52hm2。
廠區煤場設計方面,考慮到工程擴建場地狹小,將卸煤和貯煤設施合并,采用條形煤場配淺縫式煤溝方案,優化減少了運煤系統的占地面積。施工圖設計開展后,因征地費用較高,特變電工大幅壓縮了貯煤場占地,且要求保證總貯煤量6萬噸。據此,對貯煤場進行多次設計優化,最終確定在保證煤場四周擋煤墻基礎埋深不變的情況下,將煤場內地坪標高下挖2.5米,以增加貯煤量,同時在開門處留有運煤車輛及推煤機出入坡道。這一舉措,為業主節約了投資。
新“絲”路 “心”服務
在工程設計之初,設計院領導要求設計人員一定要轉變觀念,改變傳統思維模式和做法,創新思維,用心服務。
從初步設計階段開始,采用先三維后二維的設計模式,所有設備、管道、橋架等先進行三維設計,待三維評審?fù)ㄟ^(guò)后再進行二維設計,大大提高設計質量。施工圖設計階段,要求回歸的每?jī)?cè)圖與初設提資進行量差分析,若發現施工圖提資量大于初設提資量,或施工圖有但初設未提的情況,責成專業再次核對,并分析總結,以確保提資準確性,降低工程造價。
為更好地管理和服務于二期工程,增進設計院與特變電工、施工單位之間的工程信息交流,工程設備技術規范書、協議、廠家資料及出圖進度均采用臺賬式管理。臺賬與特變電工定時更新,共同維護和管理,使各項進度能夠及時反饋至參建單位,為解決進度問題提供依據,保證施工三級網絡圖按計劃進行。

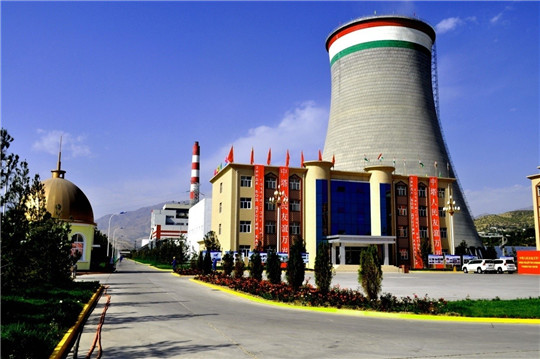

塔國杜尚別熱電廠全景
管理創新、優化設計、節約造價貫穿塔國二期工程設計始終。后續施工中,設計院將全力配合特變電工、現場施工單位,提供更優質、更創新、更用心的服務,力爭在所有參建單位共同努力下,把塔國二期工程打造成海外優質火電工程。設計院將緊抓“一帶一路”機遇,堅持“站穩區內、拓展區外、開發海外”是當前和今后一段時期內市場開發戰略,加快“走出去”步伐,不斷拓展海外市場。
【責任編輯:李巨堯】
